PS/BOJ

[자바] 백준 25498 - 핸들 뭘로 하지 (java)

by Nahwasa 2022. 8. 26.

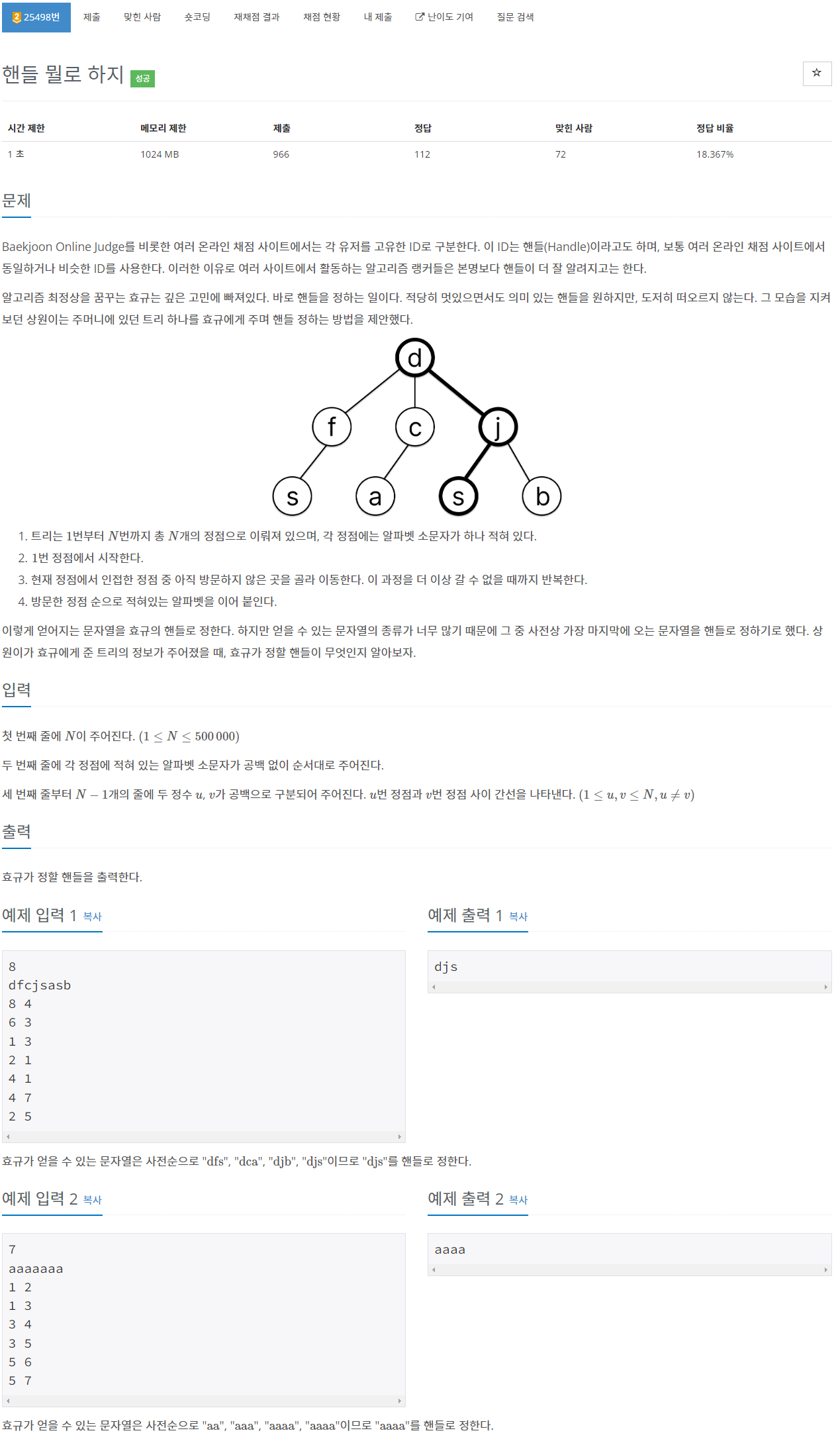

 문제 : boj25498




필요 알고리즘 개념

  • 그리디 알고리즘
    • 각 트리 깊이마다 사전상 마지막에 오는 문자를 택하는 규칙을 세워야 한다.
  • bfs, dfs
    • 트리를 탐색하기 위해 bfs 혹은 dfs를 사용해야 한다.

※ 제 코드에서 왜 main 함수에 로직을 직접 작성하지 않았는지, 왜 Scanner를 쓰지 않고 BufferedReader를 사용했는지 등에 대해서는 '자바로 백준 풀 때의 팁 및 주의점' 글을 참고해주세요. 백준을 자바로 풀어보려고 시작하시는 분이나, 백준에서 자바로 풀 때의 팁을 원하시는 분들도 보시는걸 추천드립니다.






풀이

  대회 당시에 규칙은 맞게 세워놓고 구현을 침착하게 안하다보니 엄청 틀렸었다 ㅠ.



  어차피 트리이니 사이클이 없고, 루트 노드도 주어졌으므로 루트노드부터 시작해서 리프노드까지 내려가면서 모든 경우의 수를 보면 어떨까? 물론 시간내에 통과할 수 없다.



  그리디 전략을 취해서 매번 간선들 중 최선의 선택(사전상 가장 마지막에 오는 문자 선택)을 해주면 어떨까? 이 때, 해당 정점의 깊이가 곧 결과 문자열에서의 인덱스 위치가 될 것이므로 깊이 기준으로 가장 큰걸 선택해주면 된다. dfs로 진행할 시에는 해당 깊이에 해당하는 결과 문자열이 자신보다 크다면 무시하는 백트래킹을 적용하면 된다. bfs로는 각 깊이마다 수평적으로 진행될 것이므로 더 효율적으로 짤 수 있다. 이하 풀이는 bfs를 통한 풀이이다.



  bfs 기준으로 로직은 아래와 같다.

1. 루트노드를 큐에 넣는다.

2. 큐가 빌때까지 전부 빼면서, 해당 정점에서 진행 가능한 정점 중 사전순으로 가장 마지막에 오는 후보들을 따로 저장해둔다.

3. 후보들은 모두 동일한 문자에 해당하는 정점들로, 해당 깊이에서의 문자열이 확정되었으므로 결과 문자열에 붙여준다. 그리고 후보들을 다시 큐에 넣는다.

4. 2~3을 후보들이 더이상 생기지 않을 때 까지 반복한다.






  아래와 같은 트리가 있을 시 진행 과정을 살펴보자.





1. 루트를 큐에 넣는다. 루트가 첫 번째 글자임은 확실하므로 정답문자열에 추가해준다.





2. 진행 가능한 d, b, e, e 중에 사전상 마지막은 e 이므로 e 두개로만 진행한다. 2번째 정답 문자는 e로 확정되었다.



3. 다음 진행 가능한 곳은 c,b,b,c 이고 이 중 가장 큰건 c 이므로 c로 진행한다. 마찬가지로 정답 문자도 추가한다.



4. 진행 가능한 곳은 a 하나이므로 다음 진행은 a로 간다. 같은 깊이에 u,g,d,h,z 다양하지만 그 이전 문자가 더 작으므로 모두 의미가 없다.





5. 더이상 진행할 곳이 없으므로 정답은 'aeca'가 된다.






코드 : github

import java.io.BufferedReader;
import java.io.InputStreamReader;
import java.util.ArrayList;
import java.util.StringTokenizer;

public class Main {
    int n;
    String s;
    ArrayList<Integer>[] edges;

    private char getChar(int idx) {return s.charAt(idx-1);}
    private StringBuilder getAnswer() {
        StringBuilder sb = new StringBuilder();
        ArrayList<Integer> arr = new ArrayList<>();
        boolean[] v = new boolean[n+1];
        arr.add(1);
        v[1] = true;
        sb.append(getChar(1));
        while (!arr.isEmpty()) {
            ArrayList<Integer> validNodes = null;
            char max = '\0';
            for (int cur : arr) {
                for (int next : edges[cur]) {
                    if (v[next]) continue;
                    char charOfNext = getChar(next);
                    if (max > charOfNext) continue;
                    if (validNodes == null || max < getChar(next)) {
                        validNodes = new ArrayList();
                        max = getChar(next);
                    }
                    validNodes.add(next);
                }
            }
            if (validNodes == null) break;

            sb.append(max);
            ArrayList<Integer> tmp = new ArrayList<>();
            for (int next : validNodes) {
                v[next] = true;
                tmp.add(next);
            }
            arr = tmp;
        }
        return sb;
    }

    private void solution() throws Exception {
        BufferedReader br = new BufferedReader(new InputStreamReader(System.in));
        n = Integer.parseInt(br.readLine());
        s = br.readLine();
        edges = new ArrayList[n+1];
        for (int i = 0; i <= n; i++) edges[i] = new ArrayList<>();
        for (int i = 1; i < n; i++) {
            StringTokenizer st = new StringTokenizer(br.readLine());
            int a = Integer.parseInt(st.nextToken());
            int b = Integer.parseInt(st.nextToken());
            edges[a].add(b);
            edges[b].add(a);
        }
        System.out.println(getAnswer());
    }

    public static void main(String[] args) throws Exception {
        new Main().solution();
    }
}
